2019年二级建造师(市政工程科目)--重点知识总汇(8)
当沟槽 无法自然 放坡时,边坡应有支护设计,进行边坡稳定性验算。 沟槽分层开挖及深度
1.人工开挖: 超过 3m 应分层开挖, 每层不超过 2m。 多层沟槽台阶宽度:放坡≥0.8m;直槽≥ 0.5m,安装井点设备时≥ 1.5m
2.机械开挖: 预留 200~300mm 土层,人工开挖、整平。安全梯。 支撑开挖深度不得超过 1m,开挖与支撑交替进行,每次 0.4~0.8m。 超挖 不超过 150mm 时,用原土回填夯实。

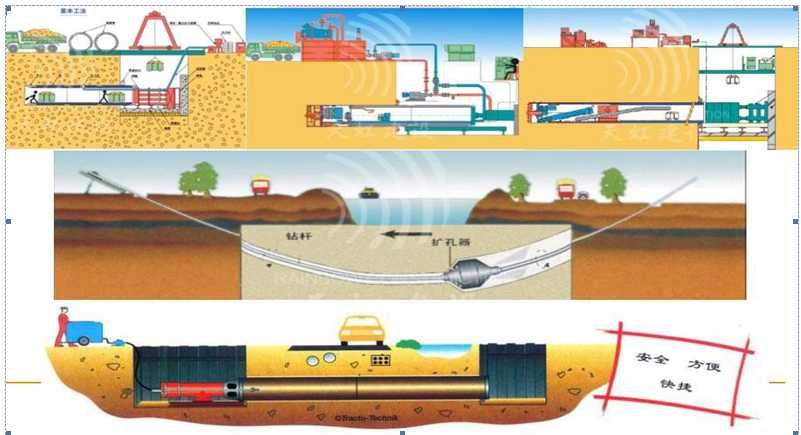

不开槽管道施工方法
给水排水管道 功能性试验 的规定
压力管道 → 水压试验 , 无压力管道 →严密性试验 试验长度:压力管道的试验长度不宜大于 1km。
无压力管道的闭水试验不超过 5 个连续井段。管道内径大于 700mm 时,可抽样 1/3 试验。 压力管道实验准备:除接口外,回填不少于 0.5m 无压力管道实验准备:管道未回填土,且沟槽内无积水
管道内注水与浸泡:
1.从下游缓慢注入,设置排气阀
2.浸泡时间: 球磨铸铁管、钢管、化学建材 24h; 混凝土类管小于 1000mm 48h
大于 1000mm 72h;
供热管道 的分类 一、按热媒种类分类分为:蒸汽热网 和 热水热网,
蒸汽热网分为高压、中压、低压;
热水热网分为 高温热水热网(水温超过 100℃)和 低温热水热网。 二、按所处地位分类:一级管网和 二级管网
四、按系统形式分为:闭式和开式系统 供热管道 施工与安装要求
三、管道 安装与焊接
(一)编写焊接工艺方案 内容共七条背过
(1)母材性能和焊接材料
(2)方法
(3)坡口形式与制作方法
(4)结构形式及外形尺寸
(5)接头的组对要求及允许偏差
(6)电流的选择
(7)检验方法及合格标准
(二)管道 安装与焊接
4) 对口时纵向焊缝 错开 100mm 弧长,不得有十字形焊缝
5) 套管大于墙厚 20~25mm,楼板 50mm。
6) 检查 平直度,距接口 200mm 处测量,允许偏差为 1mm。
9) 壁厚不等的管口对接应将厚件 削薄。
11)在零度以下的气温中焊接,焊口两侧 50mm 进行 预热。
12)不合格焊缝同一部位的 返修次数不得超过 2 次。
(三)直埋保温管 安装
1) 距补偿器 12m 范围内管段不应有变坡和转角。
3) 当日工程完工时应 将管端用盲板封堵。
6) 接口保温应在管道安装完毕及强度试验合格后进行。
8) 直埋蒸汽管道外护管宜采用 对接焊, 外护管接口应做严密性试验,试验压力应为 0.2MPa。
(四)保温层施工 应符合下列规定:
1)当厚度超过 100mm 时,应分两层或多层施工。
8) 保温结构不得妨碍支架的滑动和设备的正常运行。
供热管网附件及换热站设施 安装要求
1.法兰 连接 (2)法兰端面应平行,偏差不大于法兰外径的 1.5%。 (5)严禁先加垫片并拧紧法兰螺栓,再焊接法兰焊口。 (8)平焊法兰内侧应进行 封底焊。
2.阀门 安装 (4)法兰或螺纹连接,阀门应关闭;焊接连接时,阀门 不得关闭。 (7)运输吊装时, 不得用阀门手轮作为吊点。
(11)放气阀、除污器、泄水阀安装应在无损探伤、强度试验前完成,
截止阀的安装应在严密性试验前完成。版权声明
